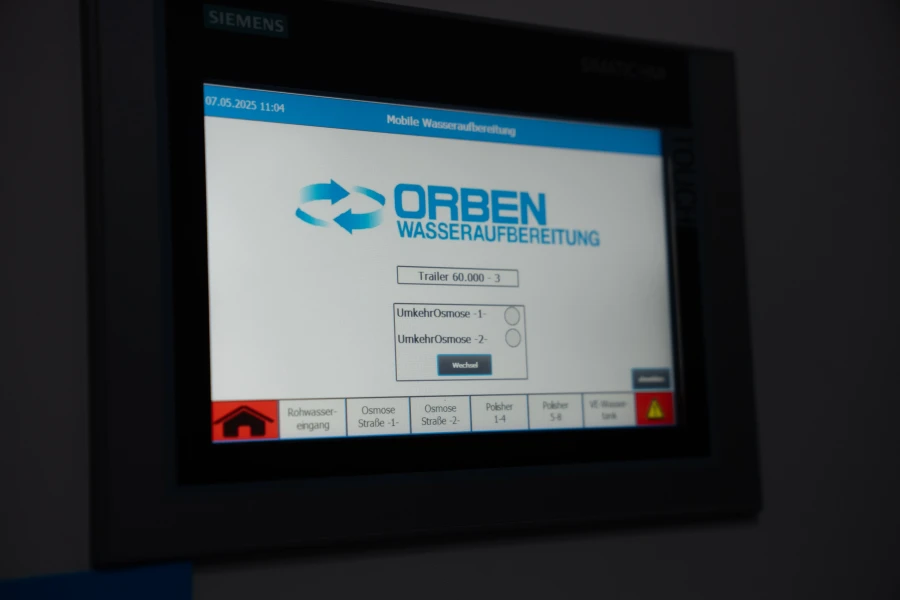

Der ORBEN TR-60 kommt für Projekte infrage, die vorübergehend große Mengen vollentsalztes Wasser benötigen und dafür eine mobile Aufbereitung am Standort einsetzen möchten. Typische Aufgaben sind die Besicherung einer bestehenden Wasseraufbereitung, die Versorgung während einer Revision und die Bereitstellung von Wasser für Inbetriebnahmen. ORBEN führt den TR-60 in einer Trailer-Flotte, deren einzelne Einheiten bis zu 60.000 Liter pro Stunde bereitstellen können und projektbezogen kombinierbar sind.
Die entscheidende Planungsfrage lautet allerdings nicht nur: „Wie viel Wasser kann der Trailer erzeugen?“ Sie lautet: „Welche Menge freigegebenes Produktwasser steht unserem Prozess unter den tatsächlichen Standortbedingungen zur Verfügung?“ Dafür müssen Wasserqualität, Rohwasserangebot, Betriebszeit, Anschlüsse und Ausfallvorsorge gemeinsam betrachtet werden. Ein Projekt kann trotz ausreichender nomineller Aufbereitungsleistung scheitern, wenn beispielsweise die Rohwasserzuführung zu wenig liefert oder der Übergabepunkt nicht rechtzeitig betriebsbereit ist.
Dieser Beitrag betrachtet die mobile Versorgung industrieller Großanlagen. Im Mittelpunkt stehen VE-Wasser-Erzeugung und technische Versorgungssicherheit, nicht die Wasserbehandlung kleiner Gebäudeheizungen oder die Herstellung einer pauschal definierten Laborwasserqualität.
Der TR-60 ist besonders dann eine prüfenswerte Option, wenn große Wassermengen innerhalb eines begrenzten Zeitfensters bereitgestellt werden sollen. ORBEN nennt für seine Trailer unter anderem die Ersatzversorgung bei Ausfall stationärer Anlagen, die Sicherstellung von VE-Wassermengen während Revisionen sowie Druckproben und Erstinbetriebnahmen als Anwendungen.
Für die Auswahl empfiehlt sich eine Unterscheidung zwischen drei Bedarfssituationen.
Bei einer geplanten Revision ist zu klären, welche Teile der vorhandenen Versorgung außer Betrieb gehen. Bleiben Rohwasseraufbereitung, VE-Wasser-Tank und Verteilung verfügbar, kann die mobile Einheit möglicherweise an vorhandene Schnittstellen anschließen. Werden diese Einrichtungen ebenfalls überarbeitet, muss die Ersatzversorgung weiter reichen.
Bei einer Inbetriebnahme ist häufig eine begrenzte Gesamtmenge bis zu einem bestimmten Termin entscheidend. Dann sollten Wasserproduktion, Spülfolgen, Probenahmen und Freigaben in einem gemeinsamen Ablaufplan stehen. Die Aufbereitung allein bestimmt noch nicht, wann der nächste Inbetriebnahmeschritt beginnen darf.
Bei einem ungeplanten Ausfall sollten zunächst der unverzichtbare Mindestbedarf und der vorhandene Wasservorrat ermittelt werden. Daraus lässt sich ableiten, welche Zeit für eine Ersatzversorgung verbleibt und ob zeitweise eine reduzierte Produktionsleistung ausreicht.
Eine geeignete Anfrage beschreibt deshalb den Versorgungsauftrag: benötigte Qualität, Mindest- und Spitzenverbrauch, Gesamtmenge, spätester Bereitstellungszeitpunkt und zulässige Unterbrechung. Erst daraus ergibt sich, ob ein TR-60 allein, eine kleinere Einheit oder eine Kombination zweckmäßig ist.
Die Begriffe VE-Wasser, Permeat und Reinstwasser sollten in der Projektbeschreibung nicht austauschbar verwendet werden. Permeat bezeichnet hier den Wasserstrom, der die Membran einer Umkehrosmose durchdrungen hat. Die tatsächlich erreichte Qualität hängt unter anderem von Rohwasser, Membranen und Betriebsbedingungen ab. ORBEN beschreibt die Umkehrosmose entsprechend als individuell auf Rohwasserqualität, Zielparameter und Betriebspunkt ausgelegten Verfahrensschritt.
VE-Wasser beziehungsweise Deionat bezeichnet im folgenden Anlagenkontext weitgehend von gelösten Salzen befreites Wasser. Für die Freigabe reicht diese Bezeichnung allein jedoch nicht aus: Benötigt werden messbare Anforderungen am vereinbarten Übergabepunkt.
Industrielles Reinstwasser wird hier als besonders weitgehend aufbereitetes Wasser für eine definierte industrielle Anwendung verstanden. Die Bezeichnung ersetzt weder eine vollständige Spezifikation noch einen Nachweis für beliebige andere Anwendungen.
ORBEN nennt für die Trailer-Aufbereitung mit nachgeschalteten Mischbetten eine elektrische Leitfähigkeit unter 0,1 µS/cm. Dieser Wert beschreibt die ionische Reinheit, ist aber keine vollständige Aussage über sämtliche möglichen Verunreinigungen. Leitfähigkeit ist ein unspezifischer Messparameter für die Beiträge gelöster Ionen.
Für das Lastenheft bedeutet das: Neben der Leitfähigkeit sind gegebenenfalls Anforderungen an Silikat, Natrium, organische Belastungen oder gelöste Gase festzulegen. Welche Parameter erforderlich sind, muss aus dem versorgten Prozess abgeleitet werden.
Auch die Grenze zum Kesselsystem ist wichtig. Am Trailer bereitgestelltes VE-Wasser ist nicht automatisch gleichbedeutend mit bereits vollständig eingestelltem Kesselspeisewasser. Die einschlägigen Kesselregelwerke unterscheiden unter anderem Zusatzwasser, Speisewasser, Kesselwasser und Konditionierung.
ORBEN beschreibt für seine Trailer eine Kombination aus unterschiedlichen Aufbereitungsverfahren, beispielsweise Vorbehandlung, Umkehrosmose, Membranentgasung und Mischbett-Nachreinigung. Welche Stufen und Zusatzmodule für einen Einsatz benötigt werden, hängt von der konkreten Aufgabe ab.
Für die Planung empfiehlt es sich, die gesamte Versorgungskette zu betrachten:
Rohwasserbereitstellung: Woher kommt das Wasser, mit welcher Qualität und mit welchem dauerhaft verfügbaren Volumenstrom?
Aufbereitung: Welche Verfahrensstufen sind erforderlich, damit die vereinbarte Produktwasserqualität erreicht werden kann?
Übergabe: An welcher Stelle werden Menge, Druck und Qualität nachgewiesen und die Verantwortung übergeben?
Versorgung des Verbrauchers: Welche Pumpen, Behälter und Leitungen liegen zwischen Trailer und eigentlichem Prozess?
Diese Trennung verhindert unklare Zuständigkeiten. Ein Betreiber kann beispielsweise eine bestimmte Qualität am Trailer-Ausgang beauftragen, benötigt sie tatsächlich aber erst hinter einem vorhandenen Vorratsbehälter. Dann sollte ausdrücklich geklärt werden, ob auch dieser Behälter und die anschließende Verteilung geprüft werden müssen.
Dass die Infrastruktur außerhalb des Trailers wesentlich sein kann, zeigt eine veröffentlichte ORBEN-Referenz: Dort wurden wegen der örtlichen Druckverhältnisse zusätzliche Druckerhöhung und Zwischenbehälter eingesetzt. Die übertragbare Erkenntnis ist die notwendige Standortprüfung; die Wasseranforderungen dieses Referenzprojekts dürfen nicht unverändert auf andere Anlagen übertragen werden.
Die Auslegung sollte mit dem Bedarf am Übergabepunkt beginnen. Dabei sind Gesamtmenge, erforderlicher Volumenstrom und verfügbare Produktionszeit getrennt zu erfassen.
60 m³/h entsprechen rechnerisch 1.440 m³ innerhalb von 24 Stunden. Das ist eine theoretische Tagesmenge bei durchgängiger Produktion mit diesem Volumenstrom. Sie berücksichtigt noch keine Anfahrphase, Qualitätsfreigabe oder Betriebsunterbrechung.
Ein bewusst vereinfachtes Planungsbeispiel verdeutlicht den Zusammenhang: Eine industrielle Inbetriebnahme benötigt 6.000 m³ freigegebenes VE-Wasser innerhalb von fünf Tagen. Das Zeitfenster beträgt damit 120 Stunden. Für Anfahren, Prüfungen und Unterbrechungen werden beispielhaft zehn Prozent dieses Zeitfensters nicht als produktiv angesetzt.
Es verbleiben 108 produktive Stunden. Der erforderliche durchschnittliche Produktwasservolumenstrom beträgt:
6.000 m³ ÷ 108 h = rund 55,6 m³/h.
Bei tatsächlich verfügbaren 60 m³/h könnten innerhalb dieses produktiven Zeitfensters 6.480 m³ entstehen. Gegenüber dem Bedarf ergibt sich rechnerisch eine Mengenreserve von 480 m³. Die angenommene Zeitreserve ist kein zugesicherter ORBEN-Verfügbarkeitswert. Das Beispiel zeigt lediglich, wie aus Menge und Termin ein notwendiger Betriebspunkt abgeleitet wird.
Eine Umkehrosmose teilt den Zulauf in Permeat und Konzentrat. Für eine vereinfachte Wasserbilanz kann die Ausbeute als Verhältnis von Permeatmenge zu Zulaufmenge betrachtet werden. Wird für das Rechenbeispiel eine Ausbeute von 75 Prozent angenommen, benötigen 60 m³/h Produktwasser rechnerisch 80 m³/h Zulauf. Die rechnerische Differenz beträgt 20 m³/h. Zusätzliche Wasserverbräuche und die tatsächlich erforderliche Abwasser-Anschlusskapazität müssen separat berücksichtigt werden.
Stehen am Standort unter derselben vereinfachten Annahme nur 70 m³/h Zulauf zur Verfügung, ergeben sich höchstens 52,5 m³/h Produktwasser. Über 108 Stunden wären das 5.670 m³. Das ursprüngliche Mengenziel würde damit verfehlt.
Ein größerer Trailer kann ein zu geringes Rohwasserangebot nicht ausgleichen. Das folgt unmittelbar aus der Wasserbilanz.
Für die Planung sollten mindestens drei Reservearten getrennt werden: zusätzliche Produktionsleistung, zusätzlicher Wasservorrat und zusätzliche verfügbare Zeit. Ein Behälter mit 120 m³ nutzbarem Vorrat überbrückt bei 60 m³/h Verbrauch rechnerisch zwei Stunden vollständigen Produktionsausfall. Bleiben während einer Störung noch 30 m³/h Erzeugung erhalten, wird derselbe Vorrat nur mit der Differenz von 30 m³/h geleert und reicht rechnerisch vier Stunden.
Diese Betrachtung gilt für das nutzbare Volumen. Mindestfüllstände und nicht verfügbare Behälterbereiche dürfen nicht als Reserve angesetzt werden. Außerdem sollte im Konzept stehen, wie der Vorrat nach einer Störung wieder aufgebaut wird.
Eine belastbare Rohwasserbeschreibung geht über die Gesamthärte hinaus. ORBEN berücksichtigt bei der Auslegung seiner Umkehrosmoseanlagen unter anderem Salzfracht, Temperatur, pH-Wert und Foulingneigung. Unter Fouling wird hier die leistungsmindernde Ablagerung von Stoffen auf beziehungsweise in der Membran verstanden.
Für die Projektanfrage sollten die vorhandenen Analysen deshalb um die für die Verfahrensauswahl relevanten Angaben ergänzt werden. Dazu können Leitfähigkeit, Härte, Alkalinität, Chlorid, Sulfat, Silikat, Eisen, Mangan, Trübung und organische Belastungen gehören. Welche Untersuchungen tatsächlich benötigt werden, sollte ORBEN anhand der vorgesehenen Wasserquelle festlegen.
Bei membranbasierten Systemen sind auch mögliche Oxidationsmittel und partikuläre oder biologische Belastungen zu berücksichtigen. Der Membranhersteller DuPont nennt solche Einflüsse ausdrücklich als relevante Betriebs- und Schutzbedingungen für seine Umkehrosmoseelemente. Daraus folgt allerdings nicht, dass jede mobile Anlage dieselbe Vorbehandlung benötigt.
Für den Standort empfiehlt sich außerdem eine zeitliche Einordnung der Analyse: Wann wurde die Probe genommen, an welcher Entnahmestelle und bei welchem Betriebszustand? Stammt die Analyse vom regulären Werkswasser, während der Trailer später aus einer anderen Leitung versorgt wird, sollte diese Abweichung vor der Auslegung geklärt werden.
Die Temperatur verdient besondere Aufmerksamkeit. Die Wasserdurchlässigkeit von Umkehrosmosemembranen ist temperaturabhängig; auch Alterung und Verschmutzung beeinflussen die Leistungsplanung. Eine Auslegung sollte daher nicht ausschließlich einen günstigen Referenzzustand betrachten.
Für einen Wintereinsatz lautet die praktische Frage folglich: Welcher Produktwasservolumenstrom lässt sich bei der erwarteten niedrigen Zulauftemperatur und den übrigen Standortbedingungen bestätigen?
Die Schnittstellenplanung sollte vor der Terminfreigabe abgeschlossen sein. Zu prüfen sind Rohwasserzuführung, Produktwasserabgabe, Abwasserführung, elektrische Versorgung und die tatsächlichen Aufstellbedingungen.
Ein öffentlich auffindbares älteres ORBEN-Datenblatt beschreibt für den TR-60 unter anderem einen Speisewasseranschluss DN 100 mit 80 m³/h, einen Produktwasseranschluss DN 100 mit 60 m³/h und einen RO-Abwasseranschluss DN 80 mit 22 m³/h. Als elektrische Anforderungen nennt es 70 kW und 160 A. Angegeben sind außerdem ein Aufstellbereich von 16 × 4 Metern bei 4 Metern Höhe sowie höchstens 50 Meter Entfernung zu den bauseitigen Anschlüssen. Diese Angaben dienen hier ausschließlich zur Einordnung der infrastrukturellen Größenordnung. Verbindlich sind die bestätigten Daten der konkret angebotenen Einheit und Einsatzkonfiguration.
Die genannte Abwasser-Anschlussangabe darf nicht durch die zuvor errechnete theoretische Differenz von 20 m³/h ersetzt werden. Das Datenblatt nennt einen anderen Anschlusswert; dessen genaue Auslegungsgrundlage ist daraus nicht ersichtlich und muss für das Projekt geklärt werden.
Die Elektroplanung sollte nicht bei der Frage enden, ob „Drehstrom vorhanden“ ist. Festzulegen sind die konkrete Anschlussausführung, Spannung, Absicherung, verfügbare Leistung und gegebenenfalls weitere Verbraucher. Dazu gehören möglicherweise externe Pumpen, zusätzliche Vorbehandlung oder Einrichtungen zum Witterungsschutz. Welche Verbraucher gemeinsam betrieben werden und wie die Versorgung dafür ausgelegt wird, sollte die zuständige Elektrofachkraft mit ORBEN abstimmen.
Ein auf dem Gelände vorhandener Anschluss ist erst dann eine belastbare Grundlage, wenn seine Eignung für die vorgesehene Konfiguration bestätigt wurde.
Für die Leitungsführung sollten Länge, Höhenunterschiede, Anschlusspunkte und benötigter Übergabedruck dokumentiert werden. Ein Lageplan mit eingezeichneten Versorgungswegen ist dafür häufig hilfreicher als eine pauschale Entfernungsangabe. Zusätzlich empfiehlt sich eine gemeinsame Begehung: Werden Verkehrswege gekreuzt? Bleiben Rettungs- und Wartungswege frei? Sind Anschlüsse auch bei Nacht erreichbar? Können Bauarbeiten die Leitungsführung während des Einsatzes verändern?
Die Stellfläche sollte ebenfalls nicht nur als Rechteck für den Trailer betrachtet werden. In die Aufstellplanung gehören Zufahrt, Rangierbereich, tragfähiger Untergrund, Zugänge und gegebenenfalls zusätzliche Behälter oder Aggregate. Der endgültige Aufstellplan sollte deshalb gemeinsam mit der Einsatzkonfiguration freigegeben werden.
Die Auswahl hängt davon ab, welcher Versorgungszustand bei einer Störung erhalten bleiben muss. ORBEN beschreibt die Modelle TR 10, TR 30 und TR 60 als kombinierbare Systeme. Daraus ergibt sich grundsätzlich die Möglichkeit, die Versorgung auf mehrere Einheiten zu verteilen.
Ein einzelner TR-60 kann ein zweckmäßiges Konzept sein, wenn der benötigte Durchsatz zur Einheit passt und der Standort eine zentrale Aufstellung unterstützt. Für die Entscheidung sollte geprüft werden, wie ein Stillstand aufgefangen wird. Möglich sind beispielsweise ein ausreichend dimensionierter Vorrat, eine verbleibende stationäre Teilversorgung oder ein Prozess, der vorübergehend weniger Wasser benötigt.
Der wesentliche Punkt ist nicht die Anzahl der Trailer, sondern der nachgewiesene Versorgungszustand im festgelegten Ausfallszenario.
Zwei Einheiten mit jeweils 30 m³/h ergeben zusammen rechnerisch 60 m³/h. Fällt eine davon vollständig aus, verbleiben jedoch nur 30 m³/h.
Zwei 30-m³/h-Einheiten sind deshalb keine vollständige Redundanz für einen dauerhaft erforderlichen Bedarf von 60 m³/h.
Sie können dennoch sinnvoll sein, wenn 30 m³/h den unverzichtbaren Mindestbedarf decken, die andere Hälfte aus einem Vorrat kommt oder während einer Störung eine zeitweise Lastreduzierung möglich ist.
Auch bei der Stellfläche sollte nicht vom Volumenstrom auf die Fahrzeuggröße geschlossen werden. Zwei kleinere Aufbereitungseinheiten benötigen nicht automatisch dieselbe Gesamtfläche wie ein größerer Trailer. Maßgeblich sind die tatsächlichen Aufstellpläne einschließlich Zusatztechnik und Zugängen.
Müssen nach Ausfall einer Einheit weiterhin 60 m³/h verfügbar bleiben, braucht das Konzept entsprechend mehr installierte oder anderweitig verfügbare Leistung. Rechnerische Beispiele wären drei unabhängig betreibbare Einheiten mit jeweils 30 m³/h oder zwei Einheiten mit jeweils 60 m³/h. Das sind Auslegungsprinzipien, keine Aussage über die kurzfristige Verfügbarkeit bestimmter ORBEN-Konfigurationen.
Außerdem sollten gemeinsame Ausfallursachen geprüft werden. Zwei Trailer helfen bei Ausfall ihrer einzigen gemeinsamen Rohwasserzuführung nicht weiter. Dasselbe gilt für gemeinsam genutzte Stromversorgung, Vorbehandlung oder Produktwasserpumpen.
Eine sinnvolle Redundanzprüfung beschreibt deshalb für jedes relevante Szenario: Was fällt aus, welche Leistung bleibt übrig und wie lange reicht der verfügbare Vorrat?
Die Qualitätsplanung sollte vor dem Einsatz festlegen, welche Messungen zur Betriebsüberwachung dienen und welche Nachweise für die Freigabe erforderlich sind. Für Kraftwerks- und industrielle Wasser-Dampf-Systeme beschreibt die IAPWS eine anlagenspezifische Auswahl von Probenahmestellen und Online-Messgrößen. Daraus lässt sich keine identische Messausstattung für jede mobile Ersatzversorgung ableiten.
Für ein TR-60-Projekt empfiehlt sich ein gemeinsam abgestimmtes Nachweiskonzept mit folgenden Bestandteilen:
Bei der Leitfähigkeit sollten Mess- und Referenztemperatur eindeutig dokumentiert werden. Bei pH-Messungen in sehr ionenarmem Wasser sind geeignete Messbedingungen besonders wichtig; die IAPWS weist auf spezifische Messprobleme bei niedriger Leitfähigkeit hin.
Für den Projektalltag empfiehlt sich eine zusammenhängende Dokumentation von Wassermengen, relevanten Qualitätswerten, Betriebsunterbrechungen, Änderungen und Freigaben. Ein einzelner günstiger Messwert beim Start beschreibt nicht den gesamten Einsatz.
Die Dokumentation sollte außerdem zum tatsächlichen Auftrag passen. Eine pauschale Forderung nach „Auditfähigkeit“ ist weniger hilfreich als die konkrete Vereinbarung, welche Unterlagen der Betreiber für seine internen Abläufe und Nachweise benötigt.

Das Regelwerk folgt der versorgten Anlage und dem Verwendungszweck des Wassers. Die Bezeichnung „mobile Wasseraufbereitung“ legt für sich genommen keine vollständigen Qualitätsanforderungen fest. Für Kraftwerke und Industriekraftwerke ist beispielsweise der VGBE-S-010-00-2023-08-DE zur Speisewasser-, Kesselwasser- und Dampfqualität relevant. Der Herausgeber betont, dass die Anforderungen nicht auf eine einfache universelle Grenzwerttabelle reduziert werden können und anlagenspezifische Vorgaben ergänzend zu berücksichtigen sind.
Bei Kesselanlagen sind abhängig von der Bauart unter anderem DIN EN 12952-12 für Wasserrohrkessel und DIN EN 12953-10 für Großwasserraumkessel einzuordnen. Beide behandeln Anforderungen an die Speisewasser- und Kesselwasserqualität innerhalb ihres jeweiligen Anwendungsbereichs.
Daraus sollte das Projektteam eine konkrete Spezifikation für das mobile Zusatzwasser ableiten. Die Nennung eines Regelwerks allein ersetzt weder den definierten Übergabepunkt noch die Abstimmung mit dem bestehenden Betriebskonzept. Andere Regelwerke dürfen nicht pauschal übertragen werden. Die VDI 2035 Blatt 1 behandelt Schäden in Warmwasser-Heizungsanlagen innerhalb ihres Geltungsbereichs. AGFW FW 510 bezieht sich auf die Wasserbeschaffenheit in den dort beschriebenen industriellen Wärmeversorgungs- und Fernwärmesystemen. Beide sind keine allgemeine Reinstwasserspezifikation für sämtliche Kraftwerksprozesse.
Wird der Trailer mit einer Trinkwasserinstallation verbunden, ist zusätzlich deren Schutz gegen Rückfließen zu behandeln. DIN EN 1717 beschreibt dafür Anforderungen und eine risikobezogene Auswahl von Sicherungseinrichtungen. Sie bestimmt nicht die spätere VE-Wasserqualität.
Ein tragfähiger Einsatzplan sollte neben der Anlieferung auch Aufbau, Anschlussprüfung, Inbetriebnahme, Qualitätsfreigabe, Betrieb und Rückbau enthalten.
ORBEN beschreibt für seinen Trailer-Service die Möglichkeit einer Einweisung des Betreiberpersonals sowie einer vereinbarten Betreuung durch eigenes Fachpersonal vor Ort. Auch eine durchgehende Vor-Ort-Betreuung wird als Option genannt. Daraus sollte für das konkrete Projekt ein eindeutiger Leistungsumfang werden.
Zu vereinbaren sind insbesondere die Zuständigkeiten für Kontrollen, Verbrauchsmaterial, Störungsannahme, technische Entscheidungen und Freigaben nach Unterbrechungen. „24/7-Unterstützung“ sollte nicht ungeklärt mit ständig anwesendem Personal oder einer bestimmten garantierten Wiederherstellungszeit gleichgesetzt werden.
Für den Terminplan empfiehlt sich eine klare Freigabefolge: Zuerst werden Standort und Schnittstellen bestätigt. Anschließend folgen Aufbau und technische Inbetriebnahme. Erst nach der vereinbarten Qualitätsfreigabe wird Wasser für den vorgesehenen Prozess bereitgestellt.
Bei der Besicherung einer bestehenden Anlage sollte außerdem festgelegt werden, wann diese abgeschaltet werden darf. Eine Anlieferbestätigung ist dafür nicht dasselbe wie eine nachgewiesen betriebsbereite Ersatzversorgung. ORBEN nennt auf seiner Dienstleistungsseite für mobile Trailer eine Mindestmietdauer von fünf Tagen. Die konkrete Mietdauer und die Behandlung von Aufbau-, Warte- und Rückbauzeiten sollten im Angebot geklärt werden.
Für Notfälle empfiehlt sich, mögliche Anschlusspunkte und Ansprechpartner bereits vorab zu dokumentieren. Der tatsächliche Bereitstellungstermin muss dennoch im Ereignisfall bestätigt werden; aus der Existenz eines Notfallservices folgt keine allgemeingültige Lieferfrist.
Für den wirtschaftlichen Vergleich sollte nicht allein der Mietpreis des Trailers betrachtet werden. Eine geeignete Betrachtung der Gesamtbetriebskosten umfasst auch Transport, Auf- und Abbau, Rohwasser, Energie, Abwasser, Zusatztechnik, Personal, Analytik und vereinbarte Serviceleistungen.
Als gemeinsame Vergleichsgröße bietet sich der Aufwand je tatsächlich bereitgestelltem und freigegebenem Kubikmeter Wasser an. Damit werden Angebote mit unterschiedlichen Leistungsgrenzen besser vergleichbar.
Auch die Ausfallvorsorge gehört in die Bewertung. Ein Konzept mit höherem Mietpreis kann für einen Betreiber wirtschaftlich sinnvoller sein, wenn es die benötigte Restversorgung besser absichert. Umgekehrt sollte zusätzliche Kapazität begründet werden, statt pauschal möglichst viel Technik vorzusehen.
Bei einer eingesetzten Mischbett-Nachreinigung kommt die Harzlogistik hinzu. ORBEN regeneriert geeignete Ionenaustauscherharze in Wiesbaden und beschreibt die Wiederverwendung als Alternative zum einmaligen Gebrauch. Für Patronen nennt das Unternehmen zudem Chargennummern und Abfülldaten sowie dokumentierte Chargenkontrollen.
Für den konkreten Trailer-Einsatz sollte daraus ein abgestimmter Plan für Harzbereitstellung, gegebenenfalls erforderlichen Wechsel, Rückführung und die benötigten Nachweise werden. Eine bestimmte Standzeit oder unterbrechungsfreie Wechselmöglichkeit sollte nur angesetzt werden, wenn sie für die angebotene Konfiguration bestätigt ist.
Eine belastbare Nachhaltigkeitsbewertung berücksichtigt daneben Wasserverbrauch, Energie, Transporte und Betriebsdauer. Pauschale Einsparquoten lassen sich ohne festgelegtes Vergleichsszenario nicht seriös angeben.
Nur die Nennleistung bestellen.
Die Anfrage sollte einen bestätigten Betriebspunkt unter den erwarteten Standortbedingungen verlangen. Eine Modellbezeichnung allein beschreibt weder Zulaufbedarf noch Qualitätsübergabe.
Durchsatz und Redundanz gleichsetzen.
Zwei parallele Einheiten können die Gesamtleistung aufteilen. Ob der verbleibende Durchsatz nach einem Ausfall genügt, muss separat gerechnet werden.
Qualität ohne Messstelle vereinbaren.
Im Auftrag sollte stehen, an welchem Punkt welcher Wert gilt und wie er nachgewiesen wird. Andernfalls bleiben Verantwortlichkeiten zwischen Aufbereitung, Speicherung und Verteilung offen.
Den Projektabschluss mit dem letzten produzierten Kubikmeter verwechseln.
Zum Einsatz gehören auch Abschlussdokumentation, Übergabe an die stationäre Versorgung und geordneter Rückbau. Diese Schritte sollten ebenso terminiert werden wie die Anlieferung.
Die gemeinsame Empfehlung lautet: Menge, Qualität, Schnittstellen und Zuständigkeiten müssen im selben Versorgungskonzept beschrieben sein.

Der ORBEN TR-60 sollte nicht allein anhand seiner Leistungsklasse ausgewählt werden. Entscheidend ist, ob die konkrete Konfiguration den benötigten Volumenstrom in der vereinbarten Qualität und innerhalb des verfügbaren Zeitfensters bereitstellen kann. Für eine belastbare Entscheidung werden Rohwasserangebot, Aufbereitung, Anschlüsse, Übergabepunkt, Betreuung und Ausfallvorsorge gemeinsam geprüft. Erst dann lässt sich beurteilen, ob ein einzelner TR-60 genügt oder eine andere Kombination die passendere mobile Wasseraufbereitung darstellt.
ORBEN beschreibt seine Reinstwasserkonzepte als durchgängige Aufgabe von der Analyse über Planung und Installation bis zur Inbetriebnahme und Betreuung. Das Unternehmen verweist dabei auf mehr als 50 Jahre Erfahrung. Für das konkrete Projekt bleibt die entscheidende Grundlage jedoch die dokumentierte technische Abstimmung.
Planen Sie eine Revision, Inbetriebnahme oder Ersatzversorgung? Stellen Sie Ihre Projektanfrage beim ORBEN Trailer-Service mit Rohwasseranalyse, benötigter Wassermenge, Spitzen- und Mindestbedarf, Zielqualität, Einsatzzeitraum und Standortplan. Auf dieser Grundlage lässt sich die geeignete Konfiguration einschließlich Anschlüssen, Reserven und Betreuungsumfang festlegen.
